7月21日、22日,邢台、邯郸市西部太行山区遭受暴雨袭击,部分地区达到200毫米以上,太行山高速公路邢邯段迎来通车以来最大防汛考验。
中电建冀交高投公司立即启动防汛应急预案,公司党委书记、总经理唐兰军率领分管班子成员、运营总监以及有关部室主要负责同志在岗值守,迅速安排人员对邢邯段全线150余公里开展24小时不间断巡查检查,确保出现险情第一时间处理。

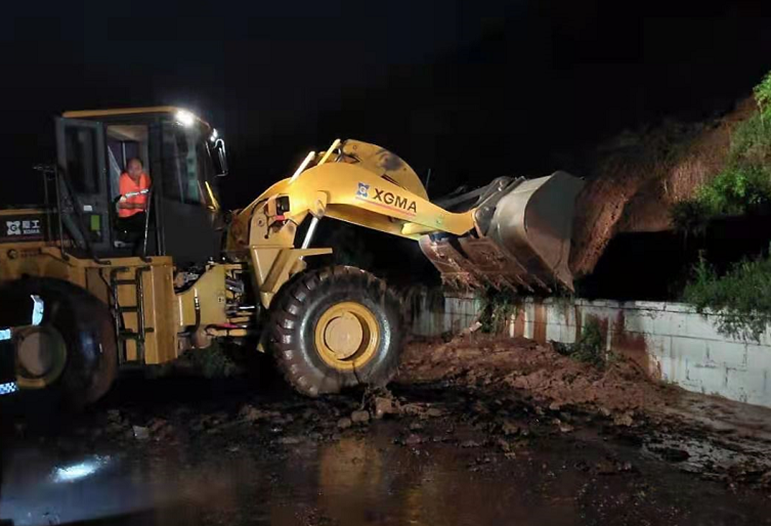

“邢台段K63+100林州方向边坡滑塌,影响外侧车道通行,请速去处理!”7月21日19时18分,邢台段险情突现,邢台指调分中心发现后立即通知工区及相关单位。按照预案,西黄村工区迅速组织抢险人员18人、运输车辆1台、装载机1台、除雪车2台、服务保障车辆2台及夜间照明设备、反光爆闪灯、标志标牌等交安设施投入现场作业。22时20分,滑塌泥石全部清理完毕,道路恢复通行。
20时27分,邢台段K38处山坡水下泄,双向车道近200米范围被积水和泥沙覆盖,石城养护工区接公司命令后紧急组织十余名人员和6辆抢险车辆,经过3个小时的奋战险情解除。

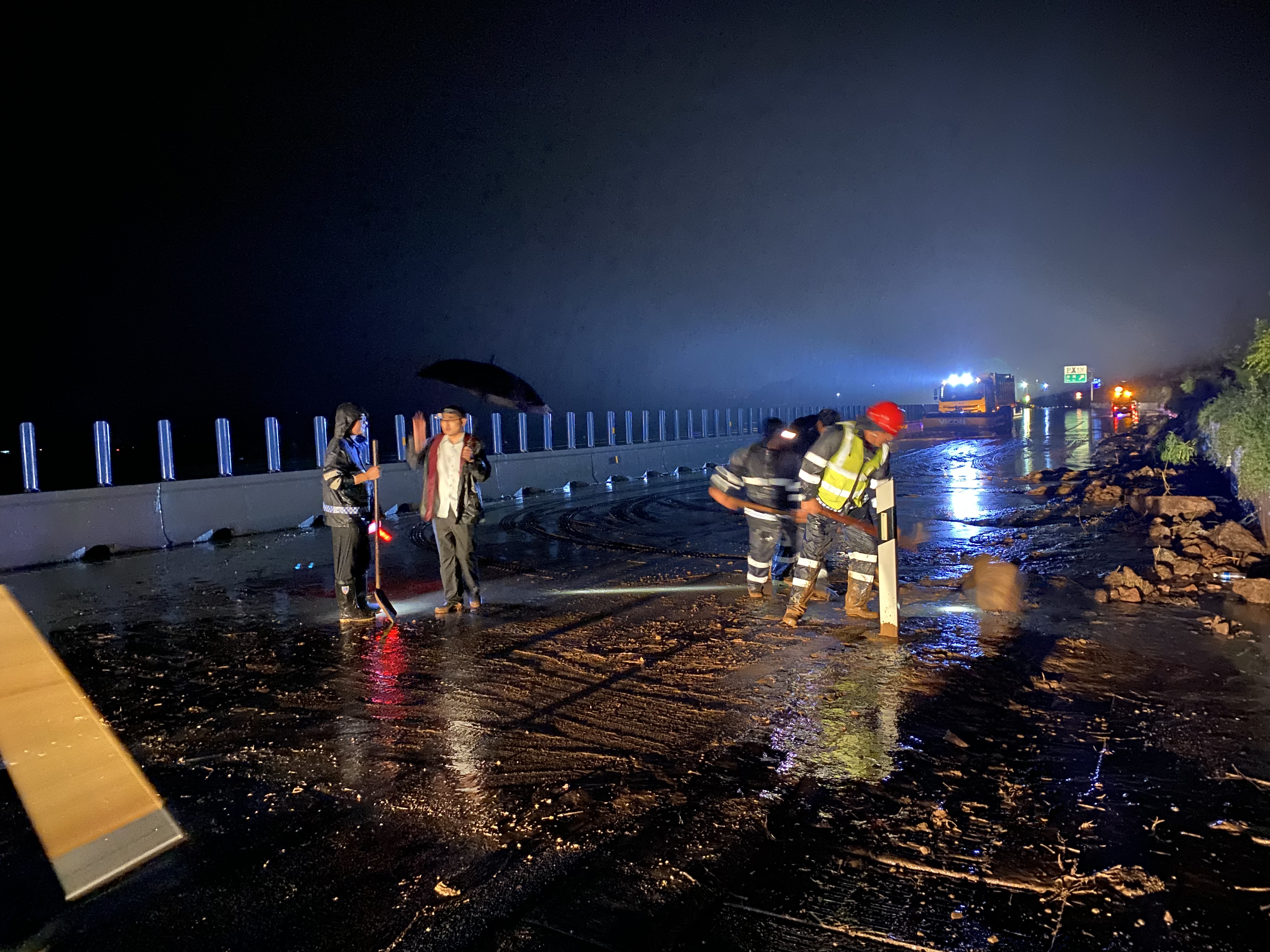

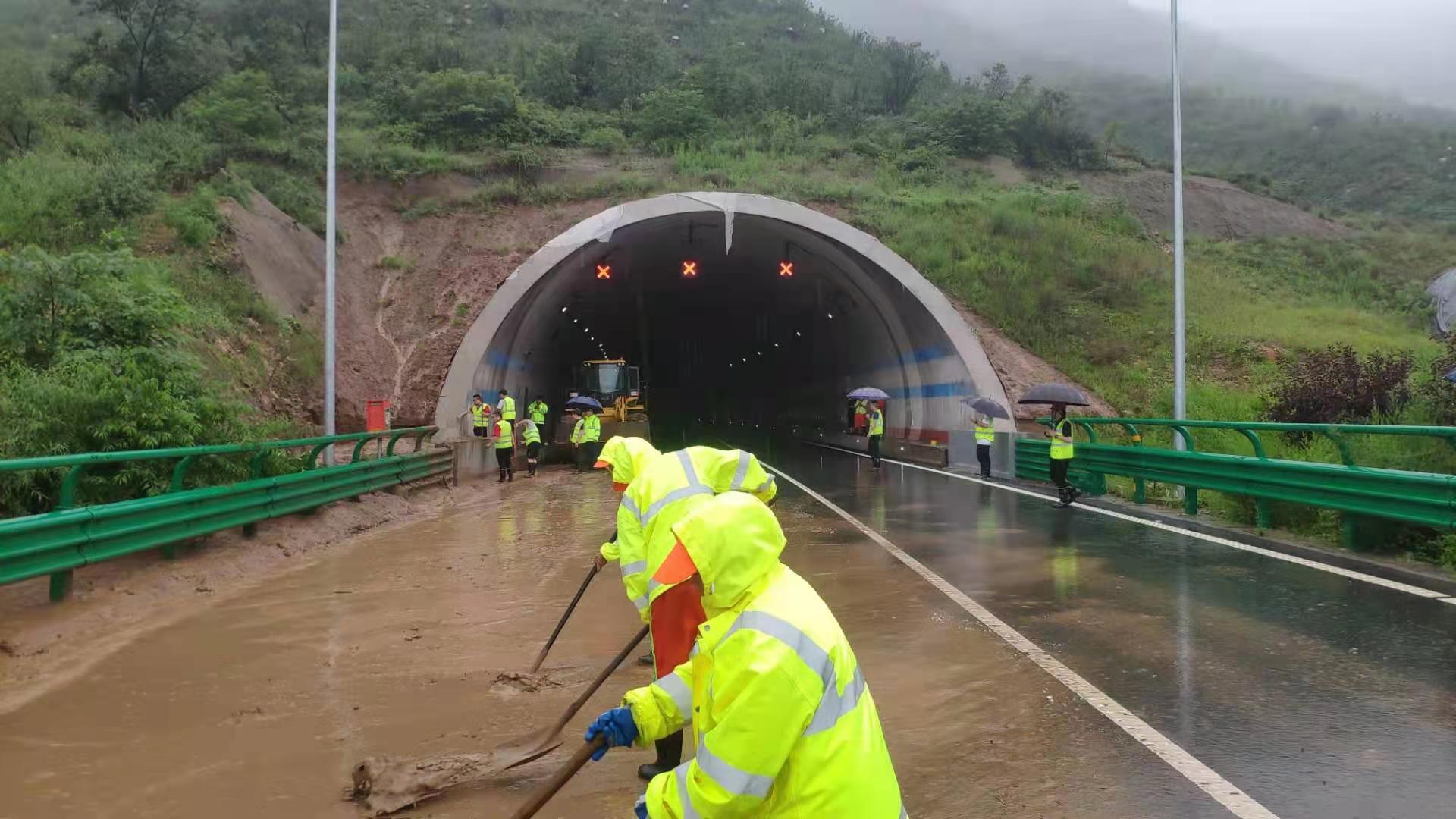

7月22日凌晨,邢台西收费站外侧边坡出现3处滑塌。邯郸段琅矿隧道石家庄方向出口处和王金庄收费站匝道先后出现滑坡险情。邯郸段什里店内外广场相继发生边坡泥土滑落,收到站区报告后,邯郸段运营总监何占军冒雨前往实地查看,与站区职工一起排险,确保道路安全畅通。

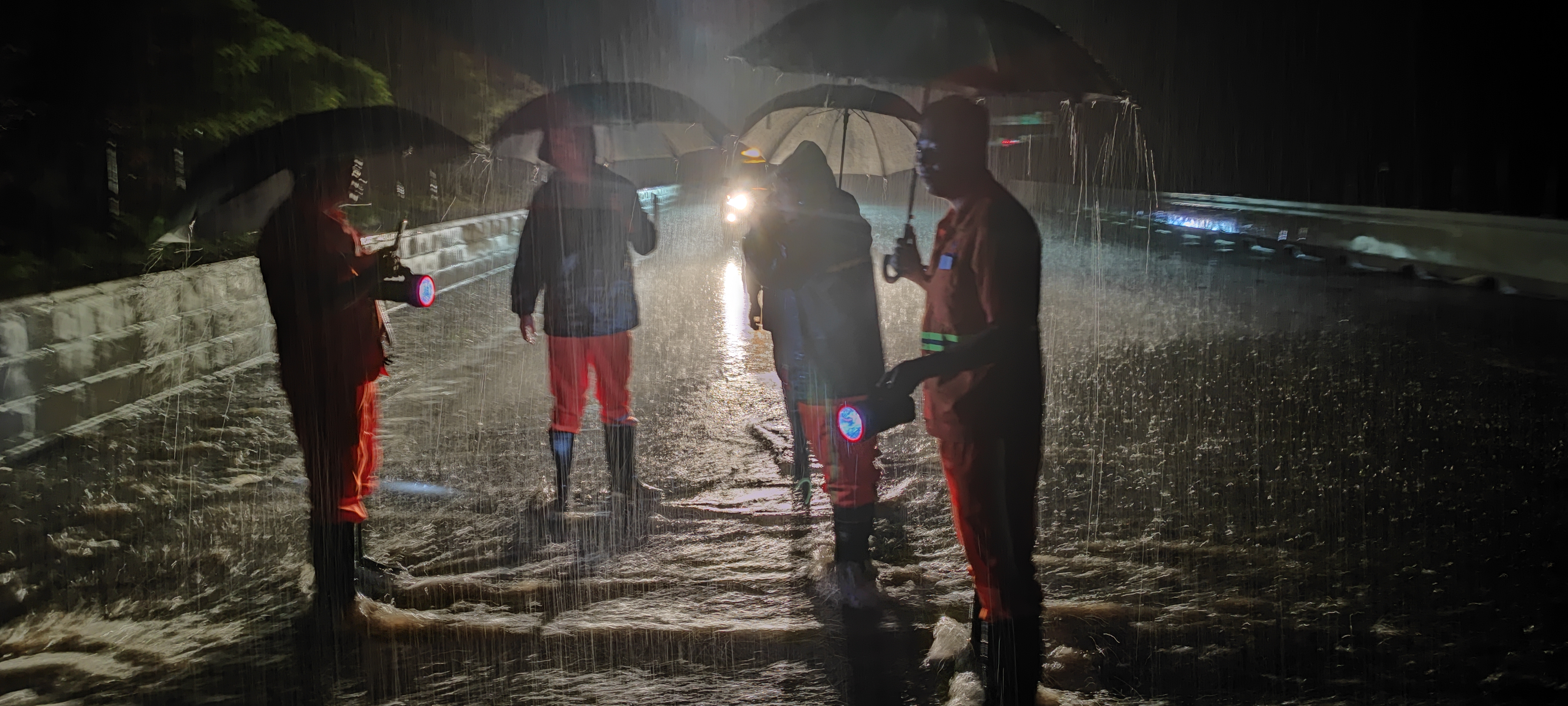

进入“七下八上”汛期以来,太行山高速邢邯段水毁共32处,边坡滑塌约2015平方米,塌方约50立方米。中电建冀交高投公司领导班子成员以上率下落实防汛责任,工程管理部、安全管理部等常驻一线,各站区积极响应,严格落实“早发现、早处理”要求,全力做好隐患排查和应急抢险施工作业。截至目前,公司累计投入574人次,投入设备车辆17辆,运输车辆93辆,出色完成了防汛攻坚任务,确保太行山高速邢邯段安全畅通、过往司乘安全出行。
